PE排污管閉水試驗方法及步驟
時間2019-1-30 8:31:29 作者:本站原創
最近收到不少客戶詢問PE排污管閉水試驗是怎么做的,是否跟PE給水管一樣,針對這個問題,這里給大家整理一份PE排污管道閉水試驗的詳細步驟及方法。
首先,讓我們了解一下什么是閉水試驗
閉水試驗也叫蓄水試驗,在試驗檢測中通過封堵試驗上游和下游管段承口兩端,從下游往管段緩慢注水,灌滿水后浸泡至少24h,當試驗水頭達到規定水頭時開始計時,觀測管道的滲水量, 觀測時間一般不得少于30min,測量三次,計算平均實測滲水量。

PE排污管閉水試驗計算公式及記錄表
閉水試驗適用范圍及條件
1、污水管道;
2、雨污水合流管道
3、倒虹吸管
4、其他設計要求閉水的管道 對于污水管道,按照市政施工規程要求,必須在回填前做閉水試驗。
閉水試驗前,施工現場應具備以下條件:
1、管道及檢查井的外觀質量及“量測”檢驗均已合格;
2、管道兩端的管堵(磚砌筑)應封堵嚴密、牢固,下游管堵設置放水管和截門,管堵經核算可以承受壓力;
3、現場的水源滿足閉水需要,不影響其它用水;
4、選好排放水的位置,不得影響周圍環境。

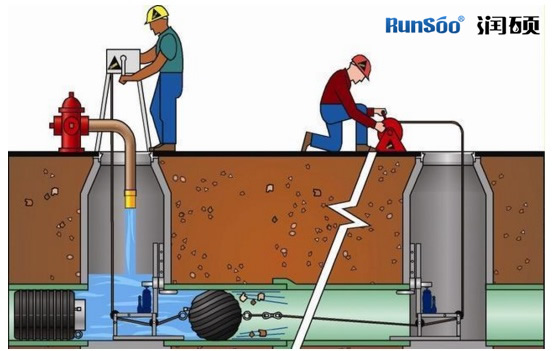

PE排污管閉水試驗示意圖
污水管道和檢查井的閉水試驗步驟如下:
試驗前,清除管道內的雜物、垃圾及殘渣,封堵試驗段的全部預留孔,清除封堵端管道承口的毛刺,按照預先制定的封堵方案進行封堵。
1、試驗前的準備階段:按照施工圖紙設計說明,了解工程管道規格、長度及分布情況,按照驗收規范要求,按井距分隔選取一般不超過 5個連續的井;管道內徑大于 700mm的,按照管道井段數量的1/3抽取試驗。

PE排污管檢查井安裝示意

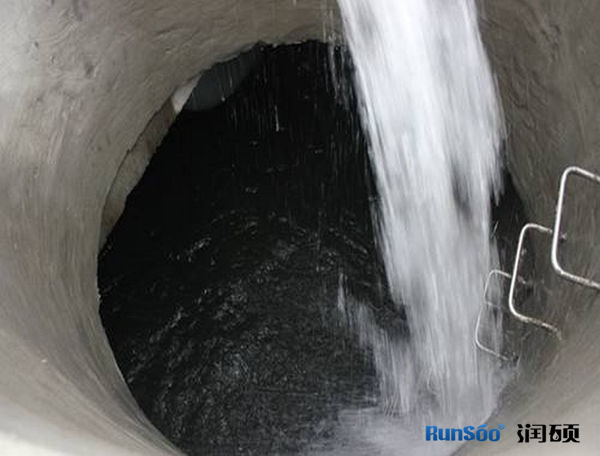

2、注水浸泡:閉水試驗的水位,應為試驗段上游的管內頂以上2米,將水灌至接近上由井口高度。注水過程要檢查管堵、管道、井身,無漏水和嚴重滲水,在侵泡管和井1~2天進行閉水試驗。

注水浸泡
3、閉水試驗:將水灌至規定的水位,開始記錄,對滲水量的測定時間,不少于30分鐘,根據井內水面的下降值計算滲水量,滲水量不超過規定允許滲水量即為合格。
閉水試驗
4、試驗滲水量計算:滲水量試驗時間為30分鐘時,每km管道每晝夜滲水量為Q=(48q)*(1000L),當Q≤允許滲水量時,試驗即為合格。
以上就是PE排污管閉水試驗相關的技術方法步驟及參數,如您遇到相關技術問題歡迎來電咨詢。
